Vlissingen Vernieuwt: de Gildeweg

We gaan de openbare ruimte in de Gildeweg vernieuwen. We pakken de riolering, wegen en verlichting van de Gildeweg aan. We hebben het principe omarmd om de straat integraal te benaderen. Daarnaast is het vergroenen van de straat ook een belangrijke opgave volgens het huidige coalitieakkoord. Hierdoor ontstaat er meer biodiversiteit, zijn we klimaat adaptief bezig, verhogen we de leefbaarheid en verminderen we de hittestress.

Tegelijkertijd is dit het moment om de leefbaarheid in de straat te vergroten. Hierbij maken we gebruik van participatie met de bedrijven en bewoners. Door deze aanpak zijn er voor een periode van 30 tot 50 jaar geen grote ingrepen meer nodig.

Fases

Overzicht van de fases
Onderzoeksfase en schetsontwerp uitwerken
Uitwerken schetsontwerp naar voorlopig ontwerp
Bekijk het voorlopige ontwerp
Reageer op het voorlopige ontwerp
Uitwerken definitief ontwerp
Bekijk het definitief ontwerp
Voorbereiden werkzaamheden
Uitvoering

Uitvoering

3 juni 2024 - 16 maart 2025

Update 27 januari 2025

In de nacht van 5-6 maart en 6-7 maart 2025 vinden er aanvullende werkzaamheden aan de bestaande in- en uitrit naar het Albert Heijn-terrein plaats. De werkzaamheden vinden plaats tussen 21.00 en 06.00 uur.

Wat gaat er allemaal gebeuren?

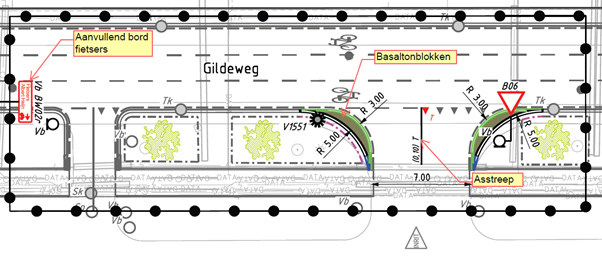

De bochtstralen van de in- en uitrit worden verruimd door het toepassen van basaltonblokken. Hiermee wordt de bochten beter begaanbaar voor wat grotere voertuigen en auto’s met aanhangers/caravans. Het beeld wat er dan komt is gelijkwaardig aan de ingang van het bedrijventerrein. Verder zal er een as-markering worden aangebracht zodat het verkeer wat van het terrein van Albert Heijn af komt beter voorsorteert, zodat indraaiend verkeer meer ruimte krijgt.

Verder zal er een bord worden geplaatst om fietsers nog beter te attenderen waar men moet afslaan om richting Albert Heijn te fietsen.


Update 10 januari 2025

Op woensdag 15 en donderdag 16 januari 2025 vinden er aanvullende werkzaamheden plaats aan de Gildeweg. Dit betreft het omruilen van inritblokken op de kruising nabij Safestore. Deze aanpassing is nodig omdat de juiste inritblokken niet tijdig geleverd konden worden.

Voor deze werkzaamheden is op 15 en 16 januari 2025 de kruising nabij Safestore afgesloten. Het verkeer wordt geregeld door verkeersregelaars.


Update 26 november 2024

Volgens de planning zou KWS Infra op 27 november 2024 het laatste gedeelte van de Gildeweg incl. het fietspad richting de verkeerslichten bij de Sloeweg asfalteren. Vanwege de slechte weersverwachting, is er besloten om de asfaltwerkzaamheden uit te stellen. De asfaltwerkzaamheden staan nu ingepland voor woensdag 4 december 2024.

Dat betekent dat de huidige afsluiting van de Gildeweg tot vrijdag 6 december 2024 blijft duren. Bedrijven als Autototaalglas en Auto Poppe blijven bereikbaar via het parkeerterrein van de AH XL. De Safestore kan bij het pand komen via de Gildeweg.

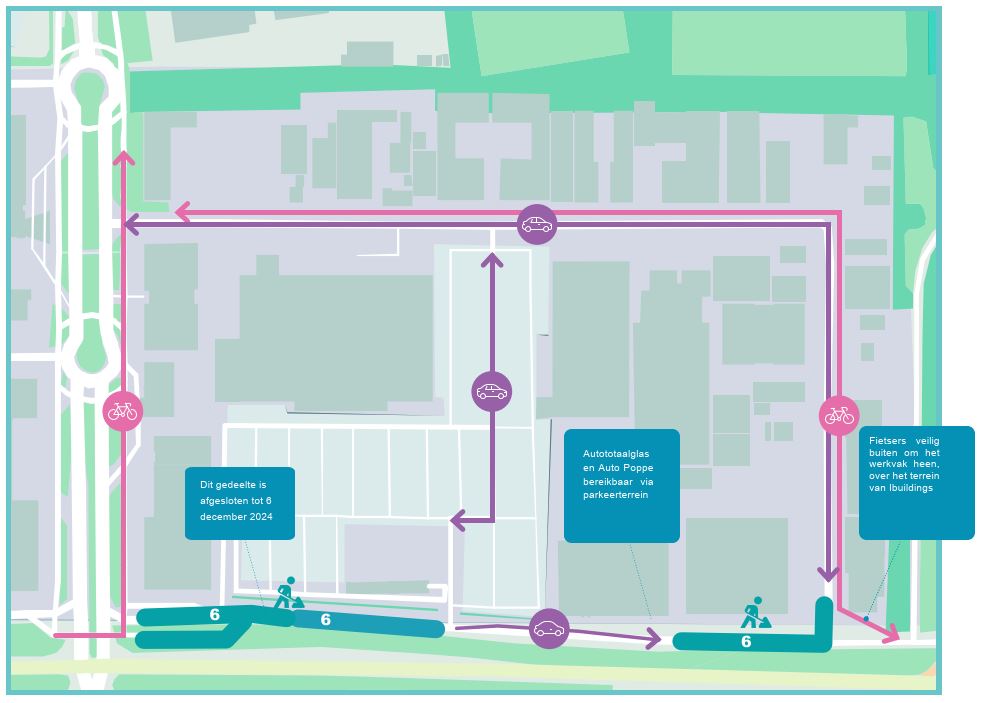

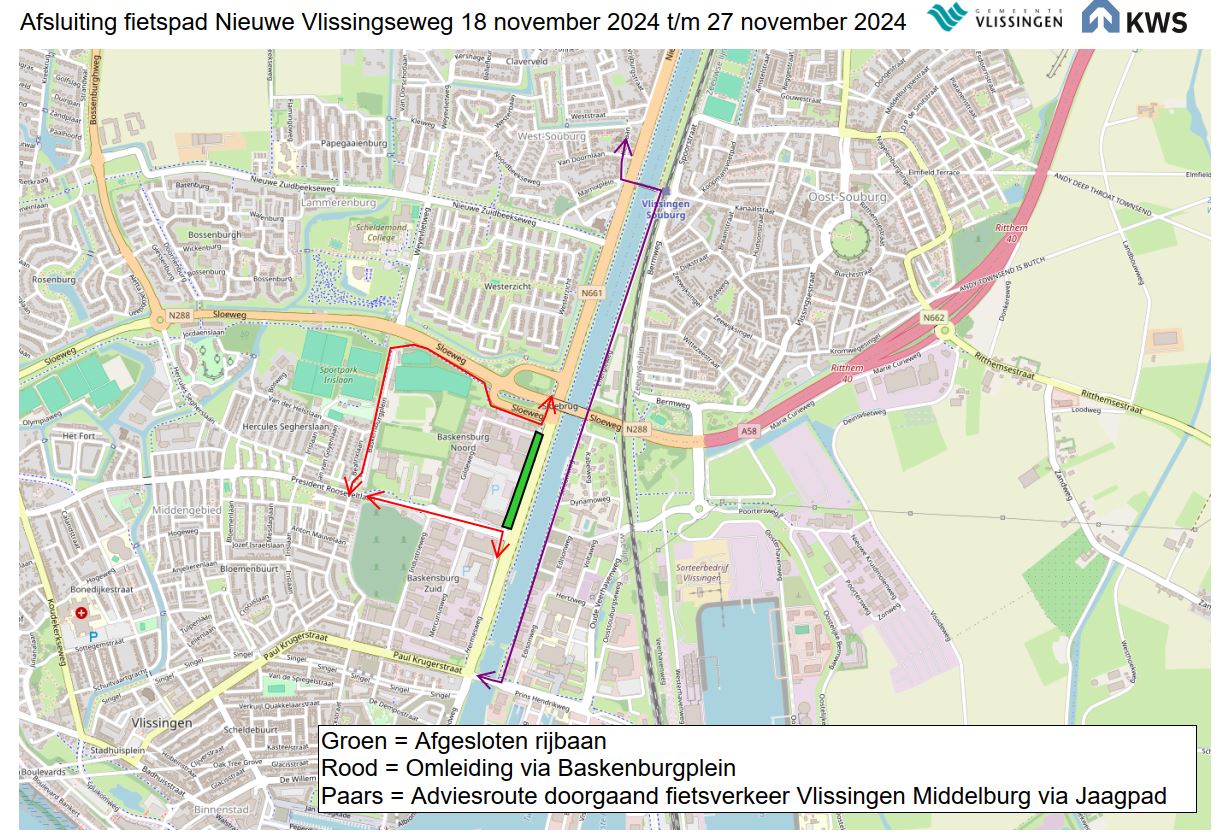

Wel gaat KWS tijdelijk het eerste stuk van het fietspad open stellen. Dat betekent dat de fietsers niet meer hoeven om te rijden via het Baskenburgplein, maar weer via de Gildeweg (langs Mechielsen) kunnen rijden. Op het plaatje hiernaast is de verkeerssituatie weergeven. Deze verkeerssituatie zal vanaf woensdagmiddag 27 november 2024 worden ingesteld.

Op woensdag 4 december 2024 wordt dit fietspad wel weer afgesloten tijdens het asfalteren. Die dag zullen fietsers weer om moeten rijden via het Baskenburgplein. Er wordt dan een verkeersregelaar ingezet om het verkeer te begeleiden.

Aankomende en gestarte activiteiten

    0 gebeurtenissen zijn geladen.
    Er zijn momenteel geen aankomende of gestarte activiteiten.

    Afgelopen activiteiten
